Aktualizacja prac budowlanych 04 Maja 2026 r.

Prace przy budowie dwóch budynków realizowanych przez Polana sp. z o.o. przebiegają zgodnie z harmonogramem, a na inwestycji z każdym tygodniem widać coraz większy postęp prac. Ostatnie dni przyniosły również piękną, słoneczną pogodę, która nie tylko sprzyja realizacji kolejnych etapów budowy, ale także doskonale podkreśla wyjątkowe położenie inwestycji i panoramę Tatr widoczną na zamieszczonych fotografiach.

Budynek nr 1

W budynku nr 1 zakończono wykonanie stanu surowego wraz z konstrukcją więźby dachowej. Obecnie prowadzone są intensywne prace związane z dociepleniem dachu, montażem folii oraz łat przygotowujących pokrycie pod blachę.

Rozpoczęły się również roboty elewacyjne obejmujące montaż płyt styropianowych, dzięki czemu bryła budynku nabrała już swoich ostatecznych proporcji i charakteru. Inwestycja wchodzi teraz w kolejny etap, skupiony na pracach wykończeniowych.

Budynek nr 2

Zaawansowanie prac przy budynku nr 2 jest jedynie nieznacznie mniejsze względem budynku nr 1. Wykonano już stan surowy całego obiektu z wyjątkiem konstrukcji dachowej. Zrealizowano ostatnią płytę żelbetową wraz ze skosami oraz wykonano ściany szczytowe.

Równolegle prowadzone są roboty instalacyjne, a zakończona została izolacja stropu nad garażem wykonana z wełny lamelowej. Wewnątrz budynku intensywnie postępują także prace murarskie – ściany działowe zostały już wykonane na parterze oraz dwóch pierwszych kondygnacjach.

Rezydencja Rysy z każdym etapem coraz mocniej podkreśla swój nowoczesny standard, wyjątkową lokalizację i niepowtarzalny widok na panoramę Tatr, który stanie się codziennością przyszłych właścicieli apartamentów.

Aktualizacja prac budowlanych 22 kwietnia 2026 r.

Od ostatniej aktualizacji budynek nr 1 zyskał konstrukcję dachu – wykonana więźba wyraźnie podkreśla docelową formę inwestycji i nadaje jej ostateczny charakter.

Obecnie budynek nr 1 osiągnął stan surowy otwarty niemal w całości. Zrealizowano ostatnią płytę żelbetową wraz ze skosami oraz ściany szczytowe. Równolegle prowadzone są intensywne prace instalacyjne, a izolacja stropu nad garażem jest na końcowym etapie. Wnętrza nabierają układu funkcjonalnego – ściany działowe zostały już wykonane na parterze oraz dwóch pierwszych kondygnacjach.

Budynek nr 2 rozwija się w bardzo zbliżonym tempie. Aktualnie trwają prace szalunkowe i zbrojarskie przy ostatniej płycie żelbetowej nad drugą kondygnacją. Wewnątrz wykonano już ściany działowe na parterze oraz pierwszym piętrze, a równolegle realizowane są roboty instalacyjne.

Realizacja obu budynków przebiega sprawnie i zgodnie z harmonogramem, a inwestycja z każdym etapem coraz wyraźniej pokazuje swoją skalę.

Zobaczcie również, jakie przepiękne widoki staną się codziennością właścicieli apartamentów — panorama Tatr w tej lokalizacji robi naprawdę wyjątkowe wrażenie.



Aktualizacja prac budowlanych 07 kwietnia 2026 r.

Postęp prac przy Rezydencji Rysy jest coraz bardziej imponujący.
Zrealizowano już najwyższą kondygnację jednego z budynków, a konstrukcja za kilka dni zostanie domknięta wraz ze ścianami na ostatnim stropie. Bryła inwestycji nabiera finalnego kształtu i coraz wyraźniej pokazuje swój charakter.

Drugi, bliźniaczy budynek dynamicznie podąża tym samym tempem — różnice w zaawansowaniu są już niewielkie, a całość rozwija się zgodnie z harmonogramem.

Sprzyjające warunki pogodowe pozwalają utrzymać płynność prac, a każdy kolejny dzień przybliża inwestycję do momentu, w którym stanie się wyjątkowym miejscem na mapie Bukowiny.

To właśnie tutaj powstaje 36 nowoczesnych apartamentów, zaprojektowanych z myślą o komforcie, przestrzeni i widoku, który robi największe wrażenie — panoramicznej odsłonie Tatr.



Aktualizacja prac budowlanych 11 marca 2026 r.

Marzec przywitał nas wyjątkowo piękną pogodą — od kilkunastu dni towarzyszy nam słońce i świetna aura, która idealnie sprzyja pracom na budowie. ☀️🏗️
Postępy widać gołym okiem, a inwestycja coraz wyraźniej nabiera docelowego kształtu. Budynki na stałe wpisują się w malowniczy krajobraz Bukowiny Tatrzańskiej i z każdym dniem prezentują się coraz bardziej imponująco.

Na zdjęciach zobaczycie, jak świetnie wyglądają na tle panoramy Tatr — dokładnie tak, jak to sobie wyobrażaliśmy 🏔️✨

Już wkrótce opublikujemy więcej materiałów z budowy — bądźcie z nami!

Aktualizacja prac budowlanych 16 lutego 2026 r.

Dzień dobry z Bukowiny Tatrzańskiej!
16 lutego przywitał nas świeżym śniegiem i mocnym mrozem — zima w tym roku tworzy tu naprawdę wyjątkowy klimat.
Na budowie Apartamentów Rysy działamy jednak bez przerwy: prace postępują zgodnie z harmonogramem, a inwestycja z dnia na dzień nabiera coraz wyraźniejszych kształtów.
To moment, w którym wizja staje się rzeczywistością — widać skalę projektu, tempo działań ekip oraz konsekwencję w realizacji kolejnych etapów.

Powstają tu apartamenty na sprzedaż w miejscu, które wyróżnia się tym, co najcenniejsze: przepięknym widokiem na Tatry.
Już wkrótce ten górski krajobraz stanie się codziennością dla przyszłych właścicieli i gości — poranna kawa z panoramą gór, zimowy klimat Bukowiny i komfort wypoczynku przez cały rok.

Aktualizacja prac budowlanych 12 stycznia 2026 r.

Na budowie Apartamentów Rysy widać wyraźny progres – konstrukcja pierwszego budynku dynamicznie pnie się w górę, a inwestycja coraz mocniej wpisuje się w górski krajobraz.
Każdy kolejny dzień to nowe elementy konstrukcyjne i kolejny krok w stronę finalnego kształtu apartamentów. Praca zespołów i ciężkiego sprzętu sprawia, że projekt nabiera realnych proporcji, a wizja zamienia się w rzeczywistość.
A my działamy dalej! 💪
PS. Zima w górach wygląda cudnie prawda?

Aktualizacja prac budowlanych 20 grudnia 2025 r.

Budowa dosłownie rośnie w oczach!

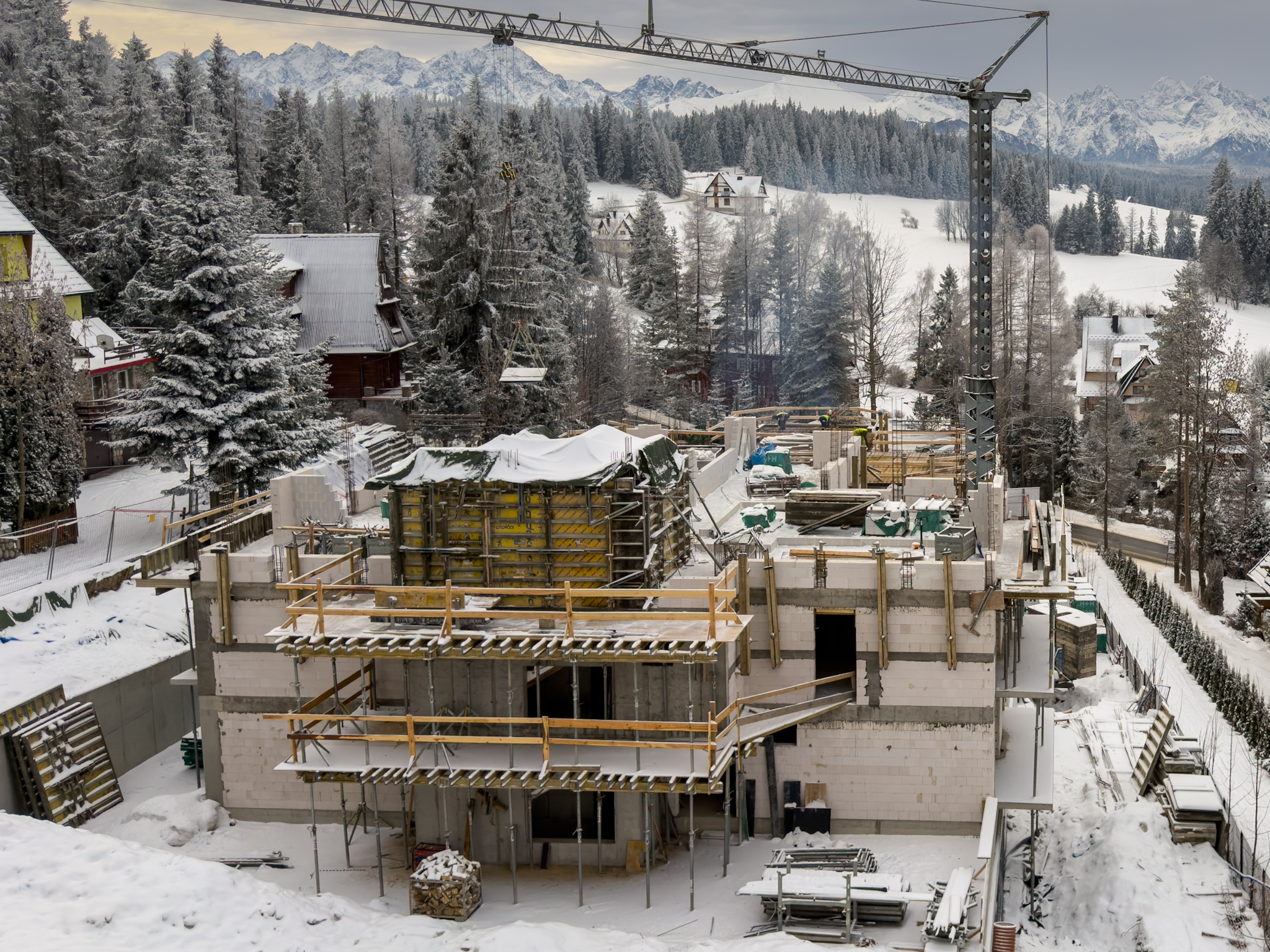

W pierwszym budynku zakończono już realizację jednego piętra, a ekipy budowlane pracują nad kolejną kondygnacją, dzięki czemu bryła inwestycji z dnia na dzień staje się coraz bardziej imponująca.
Na placu budowy trwają intensywne prace konstrukcyjne – widoczne są zbrojenia, przygotowania stropów oraz praca dźwigu, który wspiera kolejne etapy realizacji. Całość nabiera realnych kształtów i coraz wyraźniej pokazuje skalę oraz charakter inwestycji.

Aktualizacja prac budowlanych 24 listopada 2025 r.

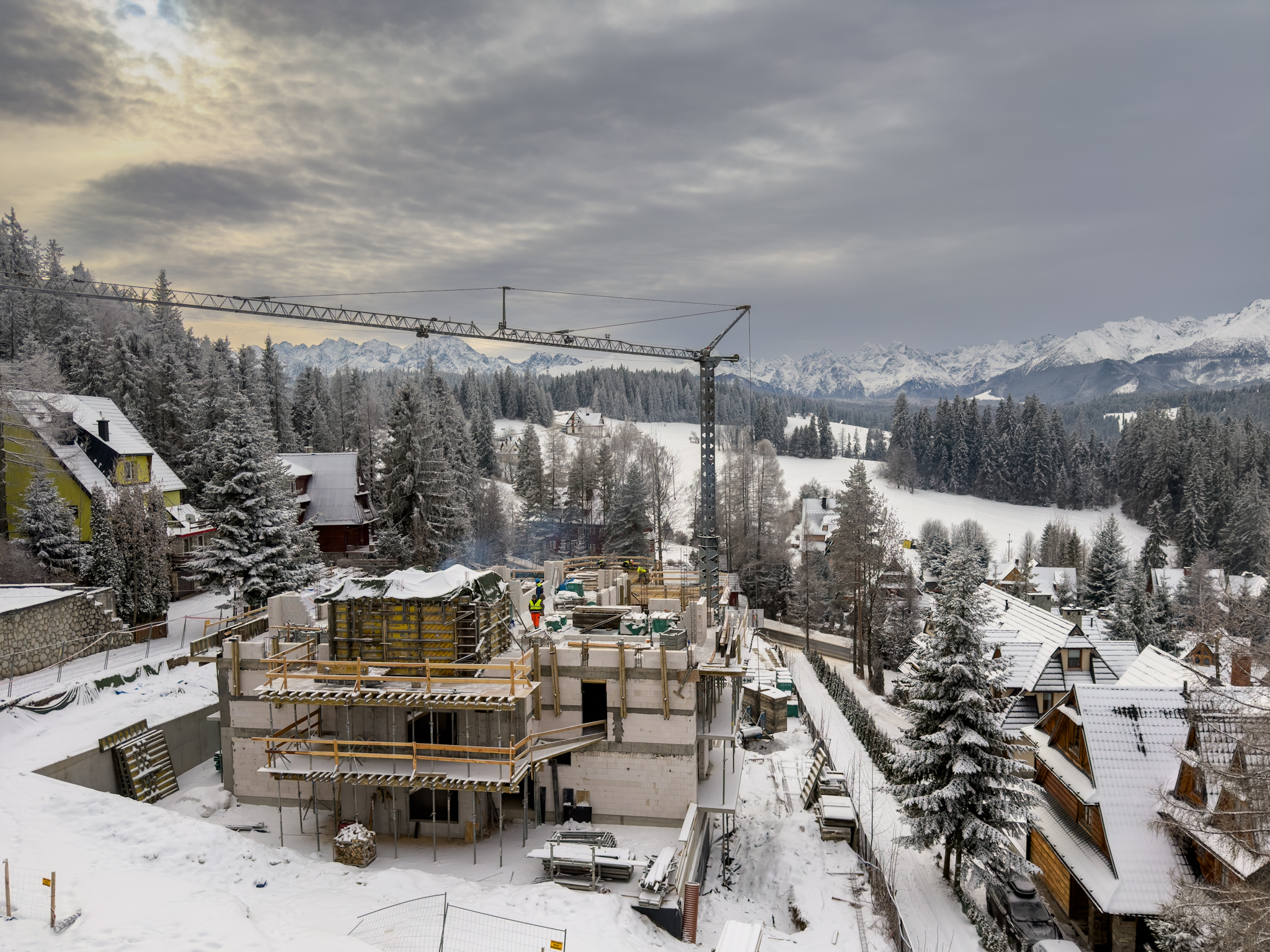

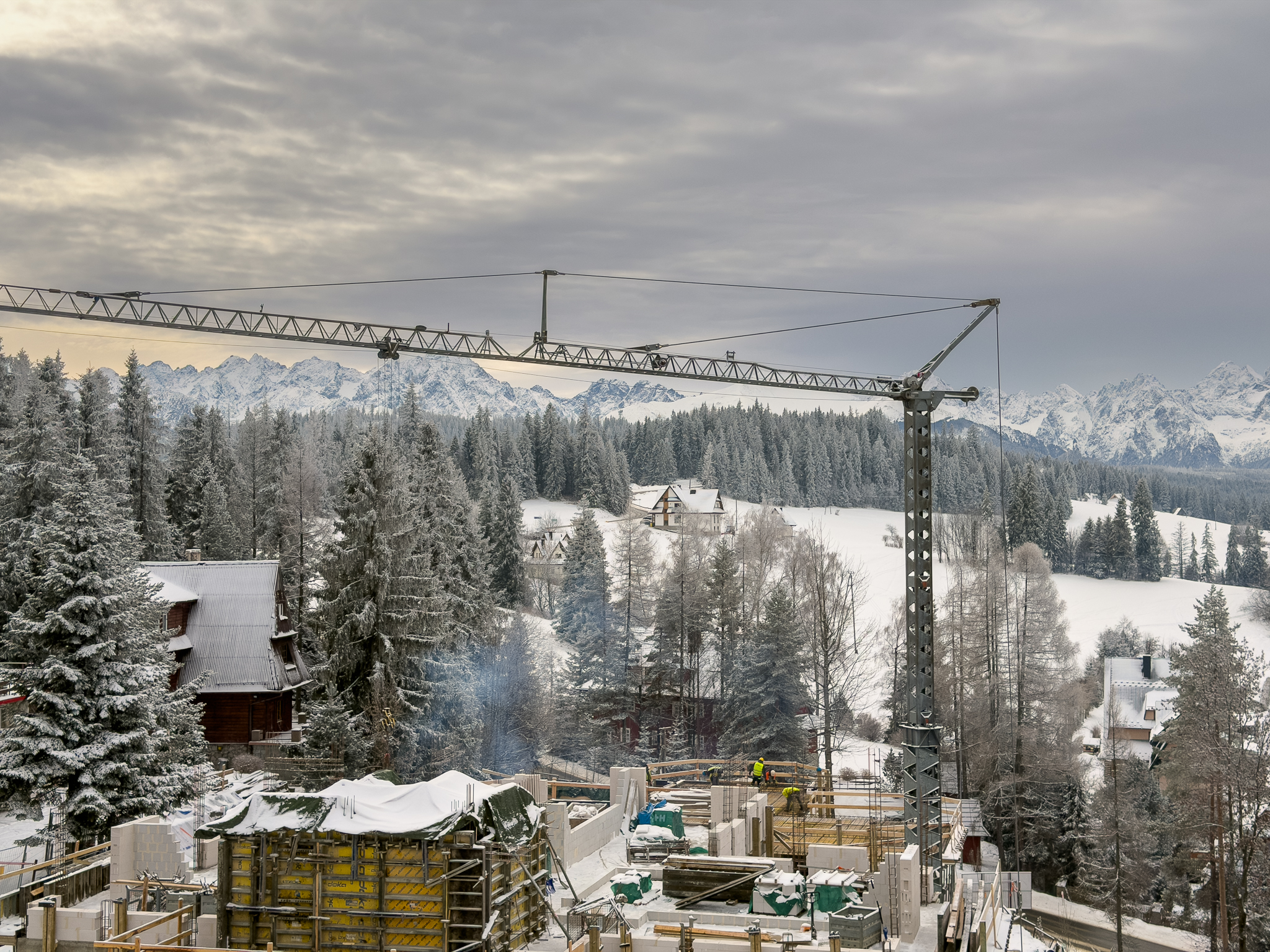

Mimo grubych warstw śniegu prace idą pełną parą: konstrukcje rosną, kolejne elementy budynku nabierają kształtu, a dźwig wyznacza kierunek, w którym rozwija się cała inwestycja.
W tle rozpościera się majestatyczna panorama Tatr – widok, który już wkrótce stanie się codziennością dla przyszłych właścicieli i gości naszych apartamentów.
